千赢国际作为一家专业的污水处理工程环保公司,千赢国际·(中国区)有限公司官网一直为客户提供专业的废水废气一站式解决方案,因为客户对千赢国际的信任,所以在土建施工和土建池体防腐这块客户通常也会咨询千赢国际,希望千赢国际·(中国区)有限公司官网提出专业的建议,确保废水池体的防腐可以做好,避免后期池体泄露的麻烦。因为千赢国际·(中国区)有限公司官网也整理了防腐方面的相关资料,供客户参考,下面千赢国际·(中国区)有限公司官网就污水处理工程中对FRP的防腐施工要求给大家简单介绍下

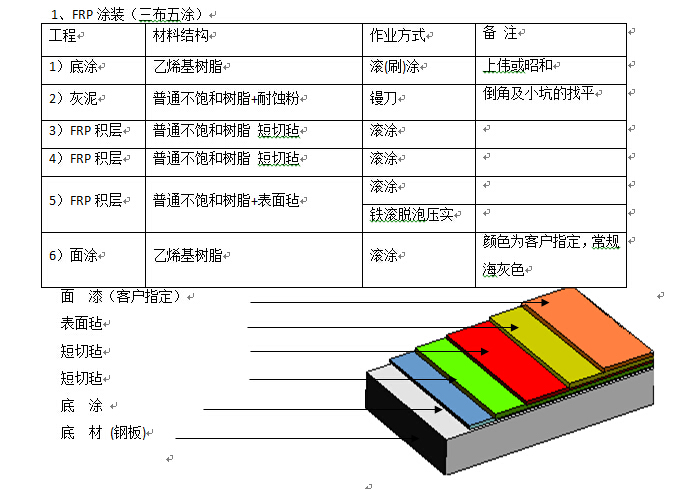

a.底涂处理:
用钢槽体内衬专用底涂树脂与硬化剂、促进剂依一定混合比例,完全混合,搅拌均匀涂布于施工面上。
b.耐蚀灰泥处理:
底漆硬化後用树脂调二氧化硅(腻子),补修凹凸孔洞不平部位及锐角成圆角,以便FRP接著。
c.玻璃纤维耐蚀层施工:
腻子经触摸需硬化后,方可进行玻璃纤维积层。并用滚筒统一脱泡方向避免气泡或皱纹产生,以达完全密贴。
1)作业时先涂已添硬化剂、促进剂的树脂,再将已预裁所需尺寸的玻璃纤维铺贴壁面抹平,即用羊毛滚轮沾树脂将纤维均匀含浸,随即用脱泡滚轮滚脱空气。
2).纤维重叠:每一层玻璃纤维的铺设於接合处应有50-70mm之重叠,并且避免每一层接合在同一处。
d.表涂处理
用树脂面涂主剂与硬化剂、促进剂、封面剂搅拌均匀涂布于施面上。颜色为海灰色
e、硬化後期养生:
完工后需待面漆完全硬化,在25℃左右,24小时后方可使用。
2、施工注意事项
(1)FRP内衬施工,玻璃纤维重叠部份应于3-5cm间。
(2)下雨天或阴天,当相对湿度大于90%时,避免施工以防树脂硬化不良。
(3)必须使用经许可之硬化剂,其添加量应于1.0-2.5%间,绝不可低于1%。
(4)面涂配方宜用短胶化配方,建议MEKPO量用2%以上。
(5)底漆较化时间应控制在15分钟以内。
(6)做后硬化处理时,避免急加温或急降温,以防FRP与底材因热胀冷缩不均而脱层
(7)乙烯基酯树脂为一潜在反应性树脂,有一定的保存期限,贮存场所务必阴凉、通风,不可置于高温、阳光曝晒场所,并远离火源。
(8)通风设施:施工场所必须有充足的通风设备,使作业场所苯乙烯含量低于50ppm(OSHA标准)氧气浓度大于19%。若作业场所苯乙烯含量于50-100ppm间时,作业人员须每15分至室外呼吸新鲜空气,以防中毒,若超过100-200ppm则需配戴活性碳面罩(防毒面罩)。
(9)苯乙烯比重大于空气,且其气爆点为1.1%-6.1%,闪点为30℃,故严格禁止作业场所有任何火花、吸烟情事。尤其避免槽底之火花。
(10)作业场所必须有明显“禁止烟火”等警告标语,作业场所严禁闲杂人员进出。
(11)硬化剂MEKPO为一高爆性化学品,绝不可置于日光直晒或高温场所;宜贮存于阴凉通风处,贮存场所亦须标示“严禁烟火”、“高爆性物质”。若同时使用促进剂时,促进剂务需与MEKPO分开贮放,因两者相混会引起爆炸。
(12)施工积层人员必须配置足够的防护器材,手套、口罩、护目镜及衣物,若不慎接解眼睛,必先以清水冲洗15分钟以上再就医。
如果客户要求防腐供应商可以按照上面的方案施工,相信后面肯定不会出现池体渗漏的情况。一分价钱一分货,专业的事情交给专业的人来做,客户千万不能单纯比价格,首先要确认可行性。做废水处理,就要选择千赢国际这样专业严谨的环保公司!
想了解更多信息可登陆千赢国际环保官网,千赢国际致力于工业废水处理一站式解决方案,38年欧洲环保行业服务经验专注工业污水处理工程定制服务
【文章来源:千赢国际污水处理工程中对FRP的防腐施工要求】
